Estrutura do Plano de Ação



Um Plano de Ação é uma forma organizada de planejar e acompanhar o que precisa ser feito para atingir um objetivo. Ele ajuda a deixar claro quais atividades serão realizadas, quem é o responsável, quando cada etapa começa e termina e como tudo será executado.

No modelo 5W2H, o Plano de Ação é estruturado a partir de sete perguntas fundamentais:

  • O Que (What) ?: quais ações e tarefas precisam ser executadas.

  • Porque (Why) ?: o motivo ou objetivo de cada ação.

  • Onde (Where) ?: o local ou contexto onde a ação será realizada.

  • Quando (When) ?: datas de início e fim previstas e reais.

  • Quem (Who) ?: responsável pela execução.

  • Como (How) ?: a forma ou método de execução.

  • Quanto Custa (How Much) ?: recursos ou custos envolvidos.



No EPA, o Plano de Ação é organizado em uma estrutura hierárquica, que define como as atividades se relacionam entre si e como as datas são controladas.

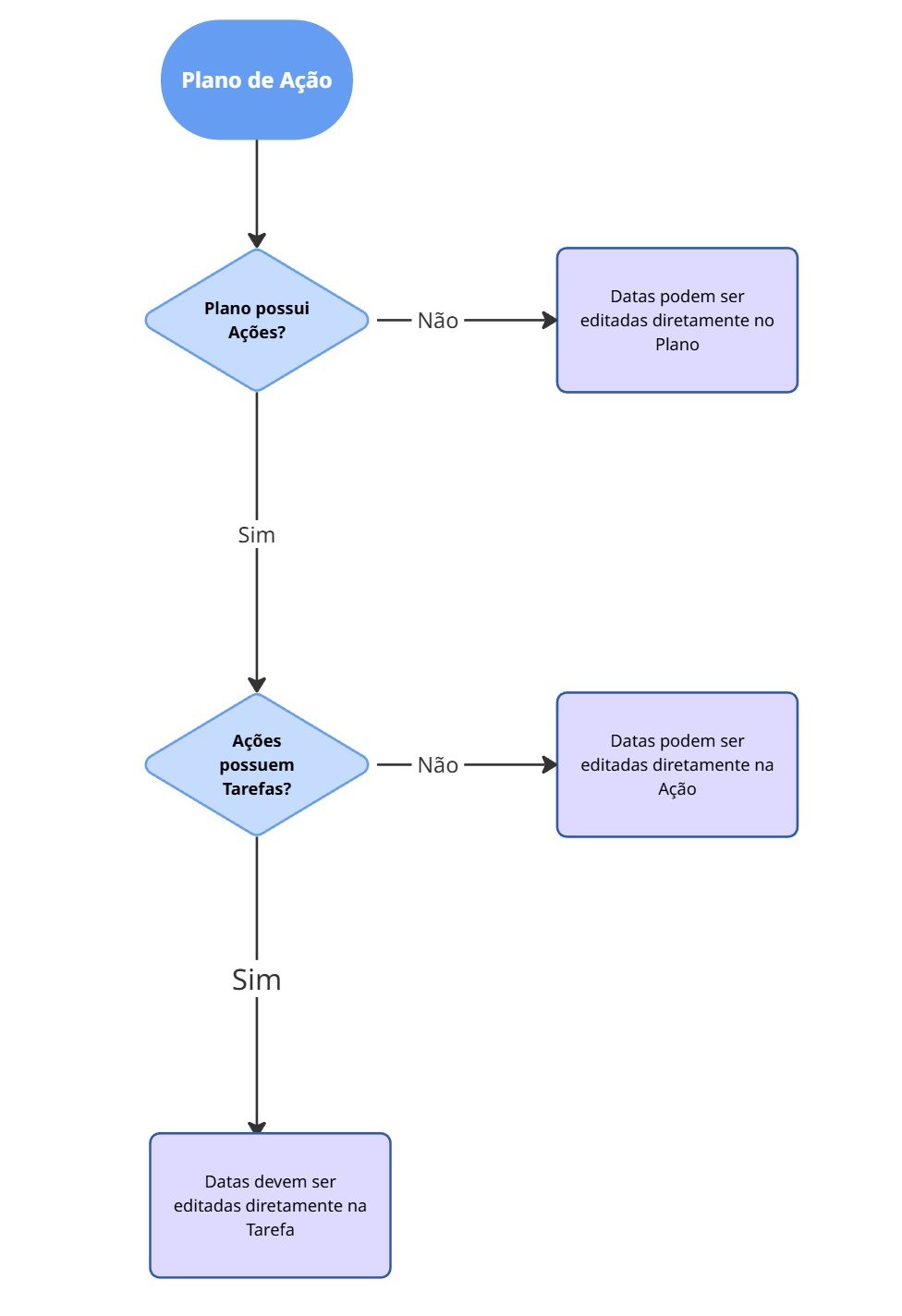

A seguir, é apresentada a estrutura do Plano de Ação e a lógica de funcionamento das datas dentro dessa hierarquia:

Plano de Ação → Ações → Tarefas



As Datas Início e Fim Real, e as Datas Início e Fim Previstas sempre são controladas no nível mais baixo existente e refletidas automaticamente para os níveis acima.








Exemplo 1 – Plano de Ação com Ações (sem tarefas)

Cenário

O plano de ação possui 2 ações cadastradas:

  • Ação 1

    Data de início real: 05/01/2026

    Data de fim real: 10/01/2026

  • Ação 2

    Data de início real: 08/01/2026

    Data de fim real: 20/01/2026


Como o sistema se comporta

  • As datas do Plano de Ação ficam bloqueadas para edição.

  • O sistema calcula automaticamente as datas do plano com base nas ações.


Resultado no Plano de Ação

  • Data de início real do plano: 05/01/2026

    (data em que a primeira ação foi iniciada)

  • Data de fim real do plano: 20/01/2026

    (data em que a última ação foi concluída)

📌 O usuário não precisa informar as datas no plano, pois elas são calculadas automaticamente.




Exemplo 2 – Plano de Ação com Ações e Tarefas

Cenário

O plano possui 1 ação, e essa ação possui 3 tarefas:

  • Tarefa 1

    Início real: 01/02/2026

    Fim real: 03/02/2026

  • Tarefa 2

    Início real: 04/02/2026

    Fim real: 06/02/2026

  • Tarefa 3

    Início real: 07/02/2026

    Fim real: 10/02/2026


Como o sistema se comporta

  • As datas do Plano de Ação e das Ações ficam bloqueadas.

  • As datas são controladas apenas no nível das tarefas.

  • O sistema reflete automaticamente as datas:

    • Das tarefas para a ação

    • Da ação para o plano


Resultado na Ação

  • Data de início real da ação: 01/02/2026

    (início da primeira tarefa)

  • Data de fim real da ação: 10/02/2026

    (fim da última tarefa)

Resultado no Plano de Ação

  • Data de início real do plano: 01/02/2026

  • Data de fim real do plano: 10/02/2026

📌 Todas as datas são calculadas automaticamente a partir das tarefas.




Exemplo 3 – Plano de Ação sem Ações e sem Tarefas

Cenário

O plano de ação não possui ações nem tarefas.

Como o sistema se comporta

  • As datas de início e fim prevista e início e fim real ficam liberadas para edição diretamente no plano.

  • O usuário informa manualmente as datas.

📌 Esse é o único cenário em que as datas podem ser editadas diretamente no Plano de Ação.




  • Quem pode alterar as datas previstas?

Além da atualização automática das datas previstas conforme a hierarquia do Plano de Ação, para que o usuário consiga alterar manualmente as datas previstas do Plano de Ação, Ação ou Tarefa, é necessário atender a pelo menos uma das condições abaixo:

  • Possuir a permissão “Super usuário”.

  • Possuir a permissão “Permitir o responsável do Plano de Ação, Ação ou Tarefa alterar as datas previstas”.

  • Ser o usuário que realizou a inclusão do Plano de Ação, da Ação ou da Tarefa.

    Nesse caso, a alteração das datas previstas é permitida somente até 1 dia após a criação. Após esse prazo, a edição não será mais permitida, exceto se o usuário possuir uma das permissões citadas acima.





Acesse nossos artigos para saber mais sobre o modulo de Plano de Ação!

Papéis e Permissões – Plano de Ação
Confirmação ao Alterar o Tipo de Ação em Planos
Planos de Ação no painel de indicadores
Dashboard- Plano de Ação
