Projetos – Cálculo do Progresso de Projetos



Nesse artigo, vamos falar sobre como o sistema realiza automaticamente o cálculo do progresso de um projeto. Acompanhar o progresso é essencial para garantir que o projeto seja concluído dentro do prazo e atenda aos padrões de qualidade estabelecidos. Uma medição precisa permite identificar desvios, promover ajustes necessários e manter o projeto alinhado aos seus objetivos.





Progresso Previsto

O progresso previsto da tarefa representa quanto de uma tarefa deveria estar concluída em um determinado momento, com base nas datas de início e fim.

  • O sistema verifica a data de início e a data de término de cada tarefa para calcular o período total da tarefa.
  • Em seguida, compara esse período com a data atual.
  • Se a data atual estiver dentro do intervalo da tarefa, o sistema calcula automaticamente o percentual proporcional do tempo previsto que já passou.

Exemplo de cálculo do previsto de cada tarefa:

Tarefa Data Inicio  Data Fim  Dias
Tarefa Exemplo 01/05/2025 10/05/2025 10 dias

Se hoje for 05/05/2025, significa que já se passaram 5 dias desde a data de início.

Nesse caso, o sistema entende que a tarefa deveria estar 50% concluída, pois:

Regras adicionais:

  • Se a data atual for maior que a Data Fim, o previsto será 100%.

  • Se a data atual for menor que a Data Início, o previsto será 0%.

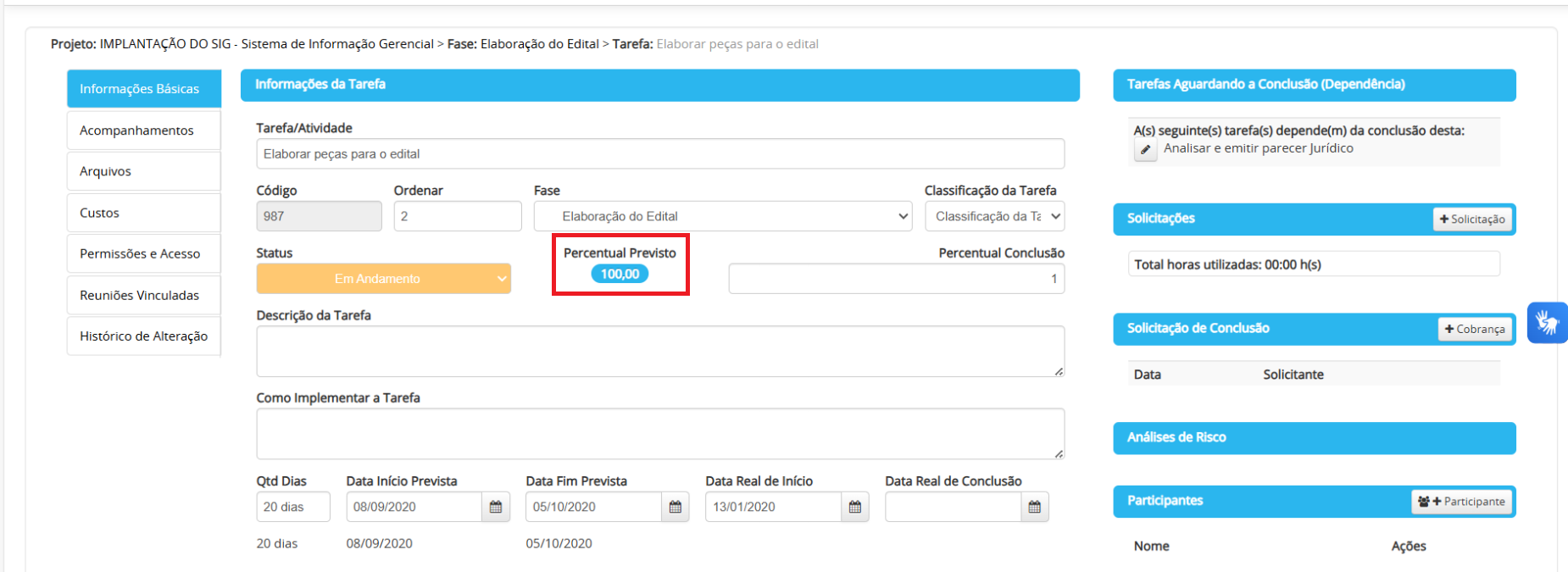

Veja:



Para calcular o percentual previsto do projeto, o sistema utiliza a média ponderada do previsto de cada tarefa, considerando os pesos atribuídos a elas.

Existem três diferentes tipos de peso, que podem ser vinculados a uma tarefa, são eles:

Tipos de peso possíveis para uma tarefa:

  • Baixo → Peso 1

  • Médio → Peso 2

  • Alto → Peso 3

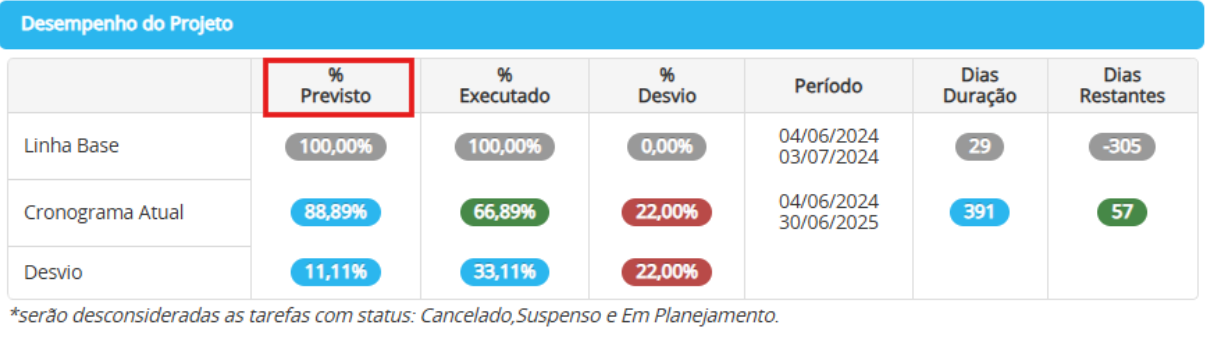

Veja:



O sistema aplica a seguinte fórmula:

Onde:

  • % Previsto da Tarefa: é o percentual calculado com base no tempo decorrido (como explicado anteriormente).

  • Peso da Tarefa: é o valor atribuído conforme a importância da tarefa (baixo, médio ou alto).

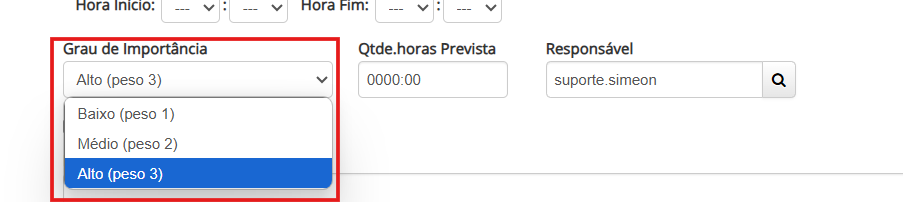

Veja:

Progresso Executado

O progresso executado mostra quanto do projeto já foi efetivamente concluído, com base nas tarefas realizadas. Esse cálculo também leva em conta a o peso de cada tarefa, utilizando os percentuais de conclusão informados pelo usuário ou os percentuais de conclusão atribuídos automaticamente pelo sistema de acordo com o status da tarefa.

  • Primeiro multiplica-se o percentual de conclusão de cada tarefa pelo seu peso.

  • Em seguida, soma-se o resultado de todas as tarefas.

  • E depois, divide-se essa soma pela soma total dos pesos.

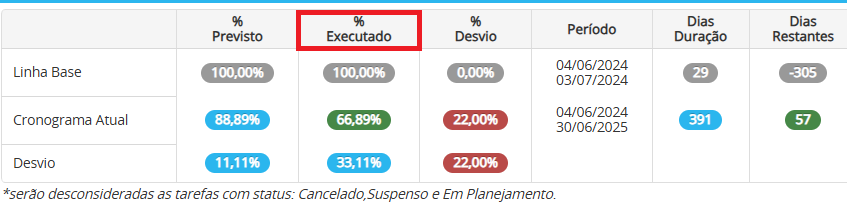

Veja:

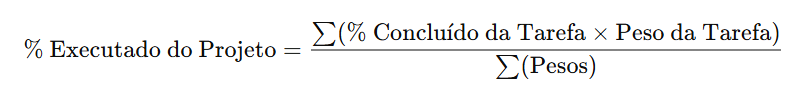

O sistema aplica a seguinte fórmula:







Onde:

  • % Concluído da Tarefa: valor que representa o andamento da tarefa. Esse valor pode ser:

    • Informado manualmente pelo usuário.

    • Atribuído automaticamente pelo sistema, com base no status atual da tarefa.

  • Peso da Tarefa: grau de importância atribuído à tarefa (1 = baixo, 2 = médio, 3 = alto).

Desvio

O desvio mostra a diferença entre o que era previsto e o que foi executado no projeto até o momento. Ele serve para identificar o andamento do projeto.

  • Desvio positivo → o projeto está adiantado.

  • Desvio igual a zero → o projeto está no prazo.

  • Desvio negativo → o projeto está atrasado.

O sistema aplica a seguinte fórmula:

Onde:

  • % Executado do Projeto: resultado do cálculo com base no andamento real das tarefas (informado pelo usuário ou pelo sistema).

  • % Previsto do Projeto: valor calculado automaticamente com base no tempo decorrido de cada tarefa e seus pesos.

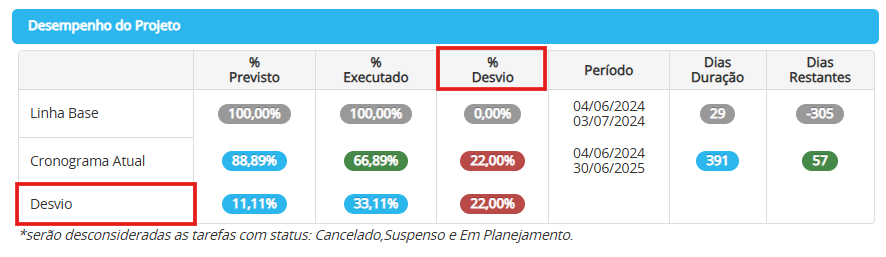

Veja:



Considerações Importantes

No cálculo do progresso previsto e executado, somente as seguintes tarefas são consideradas:

  • Tarefas em andamento

  • Tarefas planejadas (somente quando essa opção está habilitada na parametrização geral do sistema)

  • Tarefas suspensas

  • Tarefas concluídas

As tarefas com status em planejamento e canceladas não são consideradas no cálculo.
